Guía Técnica de la Transición Aéreo-Subterránea en Media Tensión

Una transición aéreo-subterránea es el punto de conexión donde una red eléctrica de media tensión pasa de una configuración aérea, expuesta a la intemperie, a un sistema de cableado subterráneo, aislado y protegido. Este procedimiento de ingeniería es fundamental para la modernización y fiabilidad de las redes de distribución de energía, especialmente en entornos urbanos densos, zonas industriales con alta demanda y áreas residenciales que requieren un servicio eléctrico ininterrumpido y seguro.

Importancia estratégica de la transición aéreo-subterránea

La migración de redes eléctricas aéreas al subsuelo es una respuesta a la creciente necesidad de un suministro eléctrico confiable, seguro y resiliente. En México, la subterranización de la infraestructura no es solo una mejora estética, sino una decisión de ingeniería estratégica con un impacto significativo en la operación y la estabilidad del sistema eléctrico, alineada con las normativas de CFE y estándares internacionales como IEC e IEEE.

En la práctica, esta transición implica reemplazar los conductores aéreos desnudos, vulnerables a condiciones climáticas adversas y a fallas por contacto externo, por cables de potencia con aislamiento de alta calidad, instalados dentro de ductos protectores. Esta transformación es vital en centros urbanos, parques industriales y desarrollos residenciales donde la continuidad del servicio es un requisito operativo no negociable.

Beneficios en operación, seguridad y resiliencia de la red

La principal ventaja de una transición aéreo-subterránea correctamente ejecutada es el incremento exponencial en la resiliencia del sistema eléctrico. Al eliminar la exposición de los conductores a los elementos, se logra una operación más estable y predecible.

  • Reducción de interrupciones: Minimiza las fallas causadas por tormentas, vientos, caídas de árboles o contacto accidental, factores comunes en redes aéreas.
  • Incremento de la seguridad pública: Disminuye drásticamente el riesgo de accidentes por contacto con líneas energizadas, caídas de postes o rotura de cables.
  • Mejora del entorno urbano: Elimina la contaminación visual de los cables, liberando el espacio aéreo y reduciendo la necesidad de poda de árboles.
  • Aumento de la confiabilidad: Las zonas con infraestructura subterránea experimentan un servicio más continuo, lo cual incrementa el valor de los desarrollos inmobiliarios.

A continuación, una comparativa técnica ilustra las ventajas operativas de cada sistema.

Comparativa de ventajas entre redes aéreas y subterráneas

Característica Red Aérea Red Subterránea
Exposición a clima Alta vulnerabilidad a viento, lluvia, hielo y rayos. Prácticamente inmune a los efectos climáticos.
Seguridad pública Riesgo de electrocución, caídas de postes, incendios. Riesgo mínimo, al estar fuera del alcance directo.
Impacto visual Contaminación visual, afecta el paisaje urbano. Nulo, mejora la estética y libera el espacio aéreo.
Confiabilidad Interrupciones más frecuentes y de mayor duración. Reducción drástica de fallas, servicio más continuo.
Mantenimiento Requiere poda constante de árboles y reparaciones por daños. Mantenimiento preventivo, menos correctivo.
Costo inicial Menor inversión inicial para su instalación. Inversión inicial significativamente mayor.

Aunque la inversión inicial es mayor, los beneficios a largo plazo en operación, seguridad y confiabilidad justifican la decisión de subterranizar la red.

Una transición bien ejecutada, que siga al pie de la letra las normativas de CFE y estándares internacionales como IEC o IEEE, no solo resuelve problemas operativos. Prepara la red para el futuro, facilitando expansiones y la integración de tecnologías de smart grid.

Proyectos emblemáticos de transición en México han logrado reducir el índice SAIDI (tiempo promedio de interrupción por cliente) hasta en un 40%. Para entender mejor cómo evoluciona la infraestructura urbana, puedes echar un vistazo a la historia del Metro de la Ciudad de México.

Planificación y Diseño: La Base de una Transición Exitosa

Todo proyecto de transición aéreo-subterránea exitoso comienza en la fase de diseño, mucho antes de la ejecución de la obra civil. Un diseño robusto no es solo un requisito técnico, sino la mejor garantía contra sobrecostos, retrasos y fallas operativas futuras.

Esta etapa inicial requiere precisión y visión a largo plazo, comenzando con una serie de estudios preliminares. Omitirlos o realizarlos de manera superficial es un riesgo inaceptable en proyectos de media tensión.

Estudios preliminares: el cimiento del proyecto

Antes de trazar la ruta subterránea, es fundamental analizar los datos que guiarán cada decisión de ingeniería. Los estudios indispensables incluyen:

  • Análisis de carga presente y futura: Es crucial dimensionar la infraestructura no solo para la demanda actual, sino también proyectando el crecimiento a 5, 10 e incluso 20 años. Esto asegura la viabilidad a largo plazo de la inversión.
  • Levantamientos topográficos precisos: Un mapa detallado del terreno es esencial para definir la ruta más eficiente de la zanja y la ubicación de los registros, optimizando movimientos de tierra y asegurando un drenaje adecuado.
  • Estudios de mecánica de suelos: Conocer las características del terreno (arcilloso, rocoso, nivel freático) define el método de excavación, el tipo de compactación y las protecciones adicionales para los ductos, como bases de concreto o rellenos especiales.

Estos análisis sientan las bases para el diseño electromecánico y la obra civil.

El reto de la ruta y la gestión de interferencias

Con los datos preliminares, se traza la ruta del tramo subterráneo. En entornos urbanos, el principal desafío es la congestión de infraestructura existente. Es absolutamente crítico mapear con precisión cada tubería de agua, drenaje, gasoducto y ducto de fibra óptica. La coordinación con otras empresas de servicios y autoridades municipales es obligatoria para evitar accidentes, daños costosos y obtener los permisos necesarios.

La gestión de interferencias es una de las fases más críticas. Un error en la detección de una línea de gas o fibra óptica puede paralizar la obra por semanas e incrementar significativamente el presupuesto.

El siguiente diagrama ilustra el flujo del proceso, desde la red aérea hasta la integración completa en el sistema subterráneo.

Diagrama del proceso de transición eléctrica: de líneas aéreas a subterráneas, mostrando etapas clave.

Como se observa, no es un simple punto de conexión, sino un sistema integrado donde cada componente debe estar perfectamente planeado.

Dimensionamiento de componentes y coordinación de protecciones

Con la ruta definida, se procede a los cálculos electromecánicos. La selección del cable de potencia, típicamente con aislamiento de polietileno de cadena cruzada (XLP), se basa en la ampacidad requerida y la caída de tensión máxima permitida, conforme a la especificación CFE DCCSSUBT.

El diseño del banco de ductos debe garantizar una correcta disipación térmica y permitir el tendido del cable sin exceder su radio mínimo de curvatura.

Finalmente, es indispensable recalibrar las protecciones del circuito (relevadores y fusibles) mediante software de simulación como ETAP. Un cable subterráneo presenta una impedancia diferente a una línea aérea, por lo que el ajuste de protecciones es clave para asegurar la selectividad: ante una falla, solo debe desconectarse el tramo afectado, minimizando el impacto en los usuarios.

Selección de Equipos y Componentes Críticos

Una vez aprobado el diseño de la transición aéreo subterránea, la selección de equipos define la fiabilidad y seguridad a largo plazo del sistema. La prioridad no es el costo inicial, sino la compatibilidad, durabilidad y el cumplimiento normativo. Cada componente, desde el poste de transición hasta el primer registro subterráneo, juega un papel fundamental.

Mesa de trabajo con equipos eléctricos de prueba, cables y componentes, con gabinetes industriales.

Todo material seleccionado debe cumplir rigurosamente con las especificaciones de CFE y contar con certificaciones clave, como las del LAPEM. Estas pruebas de laboratorio garantizan que el equipo soportará las condiciones operativas y cumplirá con los estándares de seguridad requeridos.

Componentes clave en el poste de transición

El poste de transición es la plataforma donde la red aérea y la subterránea convergen. Los equipos instalados en este punto son la primera línea de conexión y protección del sistema.

  • Terminales (botas): Son el componente esencial que adapta el extremo del cable subterráneo para su conexión segura a la línea aérea. Controlan el campo eléctrico para prevenir descargas y fallas en el aislamiento. Las tecnologías comunes son termocontráctiles y contráctiles en frío. Estas últimas ofrecen una instalación más rápida y reducen el riesgo de errores humanos.
  • Apartarrayos: Protegen la instalación contra sobretensiones transitorias, principalmente las de origen atmosférico (rayos). Desvían a tierra los picos de voltaje peligrosos, salvaguardando el aislamiento del cable subterráneo, cuyo reemplazo es complejo y costoso.
  • Cortacircuitos fusibles: Actúan como la protección básica contra sobrecorrientes, abriendo el circuito para aislar la falla en el tramo subterráneo y evitar que se propague al resto de la red.

La correcta selección y coordinación de estos tres elementos es crucial para la integridad del punto de transición.

Equipos de seccionamiento para el tramo subterráneo

A diferencia de las redes aéreas donde las fallas son visibles, en los sistemas subterráneos la localización y aislamiento de problemas requiere equipos de seccionamiento robustos. Estos dispositivos permiten dividir el circuito subterráneo en segmentos manejables para que, en caso de falla, sea posible aislar rápidamente solo la sección dañada y restablecer el servicio en el resto de la red.

La selección del equipo de seccionamiento define la flexibilidad operativa de la red subterránea. Un equipo de baja calidad o mal especificado puede convertir una falla manejable en un apagón generalizado y de larga duración.

La transición aérea-subterránea es un paso fundamental para modernizar la red eléctrica en México. Diseños de media tensión (15-35 kV) de este tipo han sido parte de más del 60% de los proyectos de CFE desde 2015. Si quieres profundizar, puedes revisar la investigación de la BUAP sobre transiciones de media tensión, que detalla estos diseños técnicos.

Comparativa de tecnologías de seccionamiento

La elección del seccionador es una decisión estratégica. Las dos tecnologías dominantes en el mercado presentan distintas ventajas.

Característica Seccionador en Tanque (Aislamiento Sólido) Switchgear Aislado en Gas (SF6)
Medio Aislante Dieléctrico sólido (EPR), sumergido en aceite o encapsulado. Gas hexafluoruro de azufre (SF6).
Mantenimiento Prácticamente libre de mantenimiento durante su vida útil. Requiere monitorear la presión del gas y eventual recarga.
Impacto Ambiental Nulo. El dieléctrico sólido no es un gas de efecto invernadero. El SF6 es un potente gas de efecto invernadero si se libera.
Operación Operación segura y confiable, ideal para bóvedas o registros. Compacto y eficiente, pero con regulaciones ambientales crecientes.
Fiabilidad Muy alta, especialmente en modelos sellados de marcas como G&W Electric. Alta fiabilidad, pero sensible a fugas de gas.

Fabricantes líderes como G&W Electric ofrecen seccionadores en tanque con aislamiento sólido que superan las normativas de CFE. Estos equipos sellados eliminan la necesidad de mantenimiento y ofrecen una solución ambientalmente responsable. Contar con la certificación LAPEM para estos equipos es la garantía de una instalación confiable para las próximas décadas.

Ejecución de la Obra Civil y Montaje Electromecánico

Esta es la fase donde el diseño de la transición aéreo subterránea se materializa. Cada paso, desde la excavación hasta la conexión final, exige una ejecución precisa para asegurar el funcionamiento, la seguridad y la durabilidad de la instalación.

Una obra civil bien ejecutada es el cimiento del proyecto. Errores en esta fase pueden comprometer la integridad del cableado y generar costos elevados a futuro. Por ello, la supervisión constante y el apego estricto a las normativas de CFE son innegociables.

Procedimientos clave en la obra civil

El trabajo comienza con la excavación de la zanja, siguiendo la ruta definida en el diseño. La profundidad, el ancho y la compactación del lecho son factores críticos para proteger el banco de ductos.

Posteriormente, se instalan los ductos de PVC de alta densidad (PAD), los cuales deben quedar embebidos en un relleno de concreto fluido o mortero pobre. Esto crea un banco sólido que los protege de aplastamientos y ayuda a disipar el calor generado por los cables. Es fundamental asegurar que los ductos tengan una ligera pendiente para facilitar el drenaje y evitar la acumulación de agua.

Construcción de registros y pozos de visita

Los registros son los puntos de acceso a la red subterránea para el tendido de cables, empalmes e inspecciones. Deben construirse con concreto armado y marcos con tapas que soporten el tráfico de la zona.

La impermeabilización es un punto crítico. Las filtraciones de agua son el principal enemigo de las instalaciones subterráneas.

Una ejecución deficiente en la impermeabilización de registros es una falla anunciada. Es preferible invertir más tiempo y recursos en un sellado de alta calidad que enfrentar problemas crónicos de humedad y corrosión.

La experiencia en proyectos complejos en México ha demostrado un retorno de inversión en solo 3 años para obras bien ejecutadas, gracias a un ahorro del 45% en mantenimiento comparado con las líneas aéreas. Si quieres ver detalles técnicos similares, puedes encontrar información sobre transiciones de 200 A como referencia.

Para garantizar la calidad durante esta fase, es fundamental seguir una lista de verificación rigurosa.

Checklist de ejecución de obra civil

Esta tabla sirve como guía para supervisar los puntos clave, asegurando el cumplimiento de estándares y normativas.

Fase de la Obra Punto de Verificación Clave Norma CFE de Referencia
Excavación y Zanja Verificar trazo, profundidad mínima y compactación del fondo. CFE-TD-TR-DIST-SUBT-01
Instalación de Ductos Asegurar alineación, separación entre ductos y pendiente para drenaje. CFE DCCSSUBT (Distribución Construcción Canalizaciones Subterráneas)
Relleno del Banco Comprobar la fluidez del concreto o mortero y el recubrimiento total. CFE-TD-TR-DIST-SUBT-01
Construcción de Registros Inspeccionar armado de acero, calidad del concreto e impermeabilización. CFE-TD-RG-DIST-SUBT-02
Instalación de Tapas Verificar el correcto asentamiento del marco y la capacidad de carga de la tapa. CFE-TD-TP-DIST-SUBT-03
Relleno y Compactación Supervisar la compactación por capas para evitar hundimientos futuros. CFE DCCSSUBT

El montaje electromecánico: precisión y especialización

Con la infraestructura civil terminada, el equipo de montaje electromecánico inicia su trabajo. Esta fase requiere personal altamente calificado y certificado, ya que la calidad de las conexiones determina la fiabilidad de todo el sistema.

El tendido del cable de potencia debe realizarse con malacates equipados con dinamómetros para controlar la tensión y evitar daños al aislamiento. Un jalón con tensión excesiva puede causar microfisuras que resultarán en una falla futura.

La preparación de accesorios, como terminales y empalmes, es un trabajo artesanal que no admite errores.

  • Limpieza impecable: La superficie del aislamiento del cable debe estar completamente libre de contaminantes.
  • Cortes precisos: Las dimensiones de los cortes en las capas semiconductoras y el aislamiento deben seguir al milímetro las instrucciones del fabricante.
  • Personal certificado: La instalación de accesorios de media tensión debe ser realizada exclusivamente por técnicos certificados.

Finalmente, se monta la estructura de remate en el poste, instalando cortacircuitos, apartarrayos y terminales. Cada conexión debe ser apretada con torquímetro al valor especificado para garantizar un contacto eléctrico firme y duradero.

Pruebas de Aceptación: Garantía Previa a la Energización

Una vez concluido el montaje, es imperativo ejecutar un protocolo riguroso de pruebas de aceptación en sitio (SAT, por sus siglas en inglés). Este es el control de calidad final que garantiza que la transición aéreo-subterránea se instaló correctamente y operará de forma segura.

Omitir esta etapa es un riesgo inaceptable. Una falla no detectada puede provocar una interrupción del servicio al momento de energizar o, peor aún, un incidente grave a futuro. El comisionamiento debe ser un proceso metódico, documentado y realizado por personal calificado con equipo de prueba calibrado.

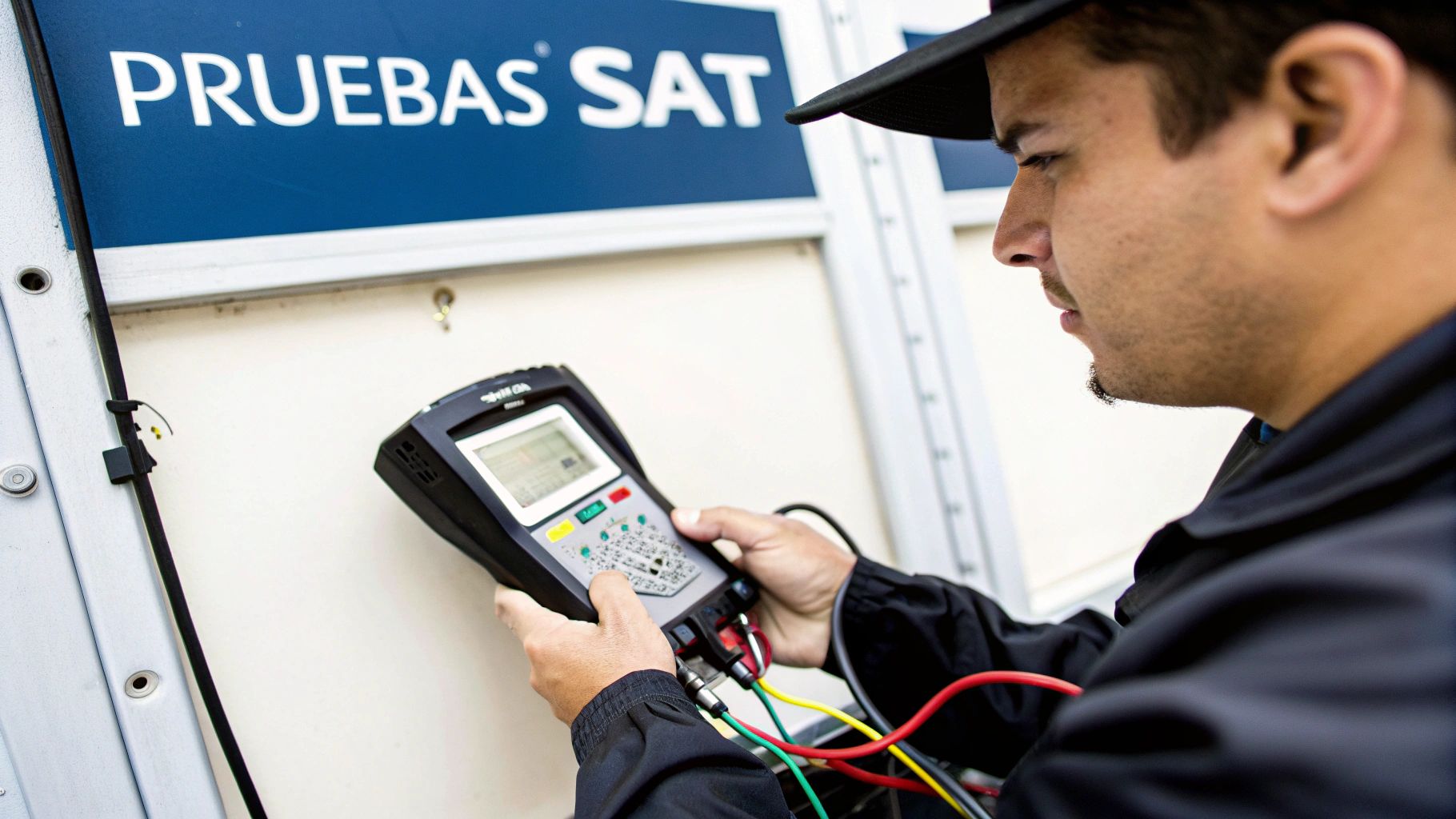

Hombre concentrado operando un probador digital con múltiples cables para pruebas SAT.

Pruebas dieléctricas: la columna vertebral de la verificación

El núcleo del protocolo SAT son las pruebas dieléctricas, diseñadas para comprobar la integridad del aislamiento del cable de potencia y sus accesorios.

La primera es la prueba de resistencia de aislamiento (comúnmente llamada “Megger”). Se aplica un voltaje de corriente directa (DC) al aislamiento y se mide su resistencia. Un valor alto y estable indica que el aislamiento está seco, limpio y en buen estado.

La prueba VLF: el detector de defectos ocultos

Para una verificación más profunda, especialmente en cables con aislamientos modernos como XLP, se utiliza la prueba de potencial aplicado de muy baja frecuencia (VLF, Very Low Frequency).

Esta prueba es más sensible para detectar defectos de fabricación o errores de instalación en empalmes y terminales. Se aplica un voltaje de corriente alterna a una frecuencia muy baja (típicamente 0.1 Hz) durante un tiempo determinado.

La prueba VLF estresa el aislamiento de forma controlada, revelando puntos débiles que podrían fallar bajo operación normal, sin el riesgo de daño asociado a pruebas de DC a alto voltaje. Es una forma de “envejecimiento acelerado” para identificar vicios ocultos.

Es crucial realizar esta prueba siguiendo el estándar IEEE 400.2 para asegurar la fiabilidad de los resultados y proteger la integridad del cable.

Verificaciones finales antes de la energización

Además de las pruebas dieléctricas, se realizan otras comprobaciones críticas:

  • Continuidad y resistencia óhmica: Se verifica la continuidad de cada conductor y se mide su resistencia para detectar conexiones flojas o deficientes.
  • Identificación y secuencia de fases: Se confirma que la fase A, B y C del tramo aéreo corresponda con la del tramo subterráneo para evitar un cortocircuito trifásico.
  • Inspección visual final: Un recorrido crítico para revisar cada conexión, el apriete de terminales, las distancias de seguridad y la limpieza general.

Solo cuando todas las pruebas y verificaciones arrojan resultados satisfactorios, documentados en un reporte de comisionamiento, la instalación está lista para ser energizada de manera controlada y entrar oficialmente en servicio.

Mantenimiento y Monitoreo: Clave para la Confiabilidad a Largo Plazo

Una vez que la transición aéreo-subterránea está en operación, comienza la etapa de mantenimiento para asegurar su fiabilidad a largo plazo. Contrario a la creencia popular, los sistemas subterráneos no son de “instalar y olvidar”; requieren un mantenimiento planificado para maximizar su vida útil y rendimiento.

La estrategia más efectiva combina inspecciones preventivas tradicionales con tecnología de monitoreo predictivo para anticipar fallas antes de que ocurran.

Mantenimiento preventivo esencial

Debido a que los problemas en redes subterráneas no son visibles, las revisiones programadas son la primera línea de defensa.

  • Termografía infrarroja: Esta herramienta es indispensable. Una inspección anual del poste de transición para revisar conexiones en terminales, zapatas y cortacircuitos puede detectar puntos calientes (señales de conexiones flojas o corroídas) antes de que causen una falla.
  • Inspección de registros: Es necesario verificar periódicamente que los pozos de visita estén libres de escombros y sin filtraciones de agua para proteger los empalmes y conectores.
  • Verificación del sistema de tierras: La puesta a tierra en el poste de transición protege los equipos, en especial los apartarrayos. Medir su resistencia periódicamente asegura que se mantenga dentro de los valores de diseño.

El salto al mantenimiento predictivo

El monitoreo continuo permite pasar de un mantenimiento reactivo a uno predictivo, anticipando problemas antes de que se conviertan en fallas.

El monitoreo inteligente transforma la gestión de activos. Se pasa de “reparar cuando falla” a “intervenir justo antes de la falla”, lo que se traduce en menos interrupciones, mayor satisfacción del cliente y un uso más eficiente de los recursos técnicos.

Empresas como iTepeyac implementan soluciones con sensores de temperatura, humedad y descargas parciales. Estos datos son analizados en tiempo real por plataformas que identifican patrones anómalos y generan alertas automáticas. Este enfoque optimiza la planificación del mantenimiento y asegura que la inversión en la transición subterránea ofrezca un rendimiento confiable durante décadas.

Preguntas frecuentes sobre la transición aéreo-subterránea

A continuación, se responden algunas de las dudas más comunes que surgen durante la planificación y ejecución de proyectos de transición aéreo-subterránea.

¿Cuál es la vida útil esperada de una instalación subterránea?

Una instalación subterránea correctamente diseñada y ejecutada con materiales de alta calidad, como cables de potencia con aislamiento XLP y accesorios certificados, puede tener una vida útil de 30 a 40 años, e incluso más. Esta durabilidad supera significativamente la de los componentes aéreos, que están expuestos constantemente a los elementos. Un programa de mantenimiento preventivo riguroso es clave para alcanzar y superar esta expectativa.

¿Qué tan disruptiva es la obra civil en zonas urbanas?

La obra civil es la fase más visible y potencialmente disruptiva de un proyecto de subterranización. Implica excavación de zanjas, lo que puede generar ruido, polvo y cierres viales. Sin embargo, con una planificación adecuada, el impacto puede minimizarse mediante:

  • Coordinación interinstitucional: Trabajar con autoridades municipales y otras empresas de servicios para programar los trabajos en horarios de menor impacto.
  • Uso de tecnología sin zanja: Aplicar técnicas como la perforación direccional horizontal en cruces de avenidas importantes para evitar la excavación a cielo abierto.
  • Gestión ordenada del sitio: Mantener una señalización clara, limpieza y seguridad en la obra, trabajando por tramos para liberar las áreas terminadas lo antes posible.

Un consejo práctico: La percepción pública del proyecto depende en gran medida de la gestión de la obra civil. Una ejecución limpia, rápida y organizada demuestra profesionalismo y minimiza las quejas.

¿Es posible automatizar una red subterránea?

Sí, las redes subterráneas son ideales para la automatización. Los equipos de seccionamiento modernos, como los ofrecidos por G&W Electric, están diseñados para integrarse con Unidades Terminales Remotas (UTRs).

Esto permite su operación a distancia desde un centro de control SCADA, lo que reduce drásticamente los tiempos de localización y aislamiento de fallas de horas a minutos. La automatización mejora significativamente los indicadores de continuidad del servicio como SAIDI y SAIFI, convirtiendo la red en un sistema más inteligente y confiable.


En iTepeyac, contamos con más de 15 años de experiencia en el diseño y suministro de soluciones para redes eléctricas. Entendemos los desafíos de una transición aéreo-subterránea y colaboramos con marcas líderes como G&W Electric, Arteche y Hitachi Energy para garantizar que cada proyecto sea una solución robusta, segura y duradera. Contáctanos para asegurar que tu infraestructura eléctrica esté preparada para el futuro.
